1_12_3 ボーリング調査のための掘削技術
達成目標

ボーリング孔の掘削は,1本のボーリング孔からできる限り品質の良い情報を取得可能なよう実施することが必要です。このため,ボーリング孔を利用する調査・試験を見据えて孔の仕上げ方を検討したり,掘削中に得られる情報を取得・整理してその後の試験方法や試験位置を決めたりするなどの手順を整備することを目標としました。

方法・ノウハウと東濃地域での実施例

ボーリング孔の掘削で考慮すべき項目について,これまで東濃地域で適用した方法(表1)を中心に紹介します。

計画書の作成と見直し

計画の立案段階では,それまでの地質環境の理解に基づき調査対象を特定してその目標を明確にするとともに,調査対象の地質環境の予測結果,時間や予算などの制約条件を踏まえて,ボーリング孔のレイアウトや個別の調査項目・手法などの最適化・合理化を図る必要があります1)。特に,想定されるトラブル(脆弱岩盤による孔壁崩壊,透水性割れ目による逸水など)に対する対応策の検討と,それらの対応によって品質が低下する調査データの項目と許容限度を設定しておいて,その認識を関係者間で共有しておくことが重要です。

東濃地域における実施例

東濃では,正馬様用地のMIU-4号孔や研究所用地のMSB-1号孔~4号孔,MIZ-1号孔の掘削にあたり,その計画書を策定しました2-4)。それらの計画書では,予測される地質環境に対する孔径,ケーシングプログラムなどのボーリング掘削と,孔壁画像調査,流体検層,水理試験,地下水の採水などの実施のタイミング,実施区間などを調整して,その結果をボーリング調査計画図に集約しました4)図1)。また,孔壁崩壊や逸水などのトラブル発生時の対応オプションなども議論しました。このような作業を行うことで,ボーリング掘削と調査・研究の最適化を図ることができました。また,調査の進展に伴い随時データを整理・解釈しながら,目標達成に向けた進捗確認と,必要に応じて計画を見直すことが重要です4), 6)

なお,ボーリング調査におけるトラブル対応やデータ取得時の品質管理などの事例は公開情報が少ないため,策定した研究計画に対して国内外の専門家から助言をもらい,より適した調査手順を構築することも非常に有効な手段です。

掘削孔径とケーシングプログラム

ボーリング調査において,その孔径とケーシングプログラムは,掘削予定地点において想定される地質・水理特性や,ボーリング孔を利用する調査試験の方法・調査機器などによって決められます。例えば,水理調査の一環で実施する流体検層は,孔内水を大量に揚水しながら実施することでより詳細に水みちを検出できますが,一般的にポンプは大きいものほど高揚程・高流量であることから,検層に用いる機器の大きさを意識して孔径を仕上げる必要があります。

東濃地域における実施例

東濃では,最終ボーリング孔径を原則として5 1/2″(約135mm)以上としました。その技術的背景は以下のとおりです1), 7)

掘削水の選定および管理方法

一般的なボーリング孔の掘削では,掘削水に泥剤(粘土や有機ポリマー)などを混入して比重や粘性を調整します。その目的は,掘削スライムの排出,コア回収率の向上,掘削パイプの回転トルクの低下,孔壁崩壊への対策などです。一方で,掘削水に泥水を用いた場合は孔周辺の地質環境への影響が大きくなるため,地下水の地球化学特性の調査や,掘削後の孔を用いた水理試験や物理検層において得られるデータの品質低下が懸念されます。

東濃地域における実施例

東濃では,これらのデータ品質を確保するため,清水(泥材を使用しない)掘削を行いました。清水掘削では様々な掘削障害が想定されましたが,以下の対策を施しました。

掘削パイプの強度

掘削パイプや仮ケーシングなどの強度が適切でない場合,抑留の発生による工程の遅延が生じます。このため,孔壁崩壊の対応や掘削水の管理とともに,適切な掘削工法の選択と孔内で使用するパイプのネジ部の強度や締め付けトルク管理,パイプ自体の強度にも十分に留意する必要があります。

東濃地域における実施例

東濃では,正馬様用地で実施したMIU-1号孔(掘削長約1,010mの鉛直下向き孔)やMIU-4号孔(掘削長約790mの傾斜掘り)で,断層帯の孔壁崩壊などによって掘削パイプが抑留され,掘削パイプの回収や孔壁状況の改善(例えばセメント保孔)に,数ヵ月の工期を要しました9), 10)

掘削パラメータの取得

掘削中の岩盤状況や逸水などの孔内状況を把握するためには,掘削中に掘削パラメータ(掘削能率,回転数,ビット荷重,送水量,送水圧力,リターン水量,トルク,水温,電気伝導度,pHなど)を取得することが有効です。掘削パラメータは,例えば,孔壁崩壊の前兆となる送水圧の増加(掘削スライムの増加・埋没)や,掘削ビットの選定などの掘削条件の最適化の指針として有効です。また,地質環境特性に関するデータとしては,リターン水量,水温,電気伝導度,pHの変化などをモニタリングすることで,重要な透水性割れ目の深度の特定などに利用できます。

東濃地域における実施例

東濃では,掘削パラメータを連続して取得できるモニタリング装置を導入しました。これにより,掘削パラメータを常時監視・記録できるようになり,孔内状況の把握や,最適な掘削条件の検討をリアルタイムで行うことが可能になりました。また,掘削パラメータの記録は,トラブルの発生位置や規模の予測,水理試験・採水区間の選定情報として利用しました7)

コア採取方法

ボーリングコアから得られる情報は,ボーリング調査の基本となる情報であり,最も直接的な情報です。このことから,コア採取率の向上は非常に重要な課題です。

東濃地域における実施例

東濃では,従来使ってきた二重管ワイヤーライン工法でも90%以上のコア採取率でしたが,コアチューブからコアを取り出す際に破壊してしまうことや,断層などの脆弱部の採取率が低く復元が難しいといった課題がありました。このため,コアバレルのインナーチューブに透明アクリル管を用いた三重管工法を採用しました。その結果,コアの取り出し時などの破損を低減し,規模の大きな岩盤不良部以外はほぼ完全にコアを採取できました1)

ボーリング孔の孔跡管理

ボーリング調査においては,その目的に応じてボーリング孔の掘削方向や傾斜を選定します。また,ボーリング孔が大きく屈曲すると水理試験装置などが挿入できなくなります。このため,ボーリング孔の孔跡を管理することが重要です。極端な孔曲がりを避けるためには,掘削に用いる掘削ツールス(ビット,コアバレル,掘削パイプ,スタビライザーなど)の大きさや配置を考慮したり,回転トルクが上昇しないよう掘削条件を検討したりします。また,掘削中に孔の傾斜・方位を測定して孔曲がりが生じた際は修正装置により修正し,孔壁崩壊時は部分ケーシングや部分セメントを採用します。

東濃地域における実施例

東濃では,これまでに鉛直ボーリング,傾斜20~30度程度の斜孔ボーリング,鉛直掘削して途中から屈曲させたコントロールボーリングを行いました。掘削時は,掘削パラメータ(掘削ツールスの大きさや配置,掘削荷重など)を管理することで孔跡をコントロールしました。その結果,深度1,000m 級の鉛直ボーリング孔の掘削では傾斜が1~3度の範囲内に収まり,斜孔掘削も大きく屈曲することはありませんでした。

一方,MIZ-1号孔におけるコントロールボーリングでは,期待されたコントロール機能が有効に働かず,深度約500mまでの孔跡が計画孔跡から90度程度,東に逸れました。この原因として,傾斜・方位の管理方法が十分でなく,導入したコントロール掘削装置が岩盤の強度に対して十分な能力を発揮できなかったことが考えられました1), 11)。この時は,孔跡の修正は困難と考え,孔底から深度約350mまでをセメントで埋め戻し,この深度からウエッジ工法およびMWD工法(掘削方向を測定しながら掘削する工法)により南西方向に向かって再度掘削をしました6)。その後,深度約495mからは通常工法であるワイヤーライン工法での沿角掘削(傾斜・方位を一定に保った状態で行う掘削)を行い,最終的にはほぼ計画どおりの掘削孔跡を得ることができました11), 12)図2)。

表1 東濃地域で実施したボーリング掘削の基本仕様
孔径 5 1/2″以上
ケーシングプログラム 多段掘削
掘削水 原則として清水
掘削水管理 染料濃度および逸水量の管理による循環水監視
コアリング アクリルパイプを内包した三重管工法
保孔技術 逸水時:逸水防止剤による閉塞
崩壊:部分セメンチング
大規模崩壊:ケーシング保孔
縦軸に深度,横軸に地質予測,掘削計画,各調査計画が列記された図。地質の状態に応じて掘削の段階を決め,それに応じて使用する機器やケーシングの有無が計画されている。調査計画では,BTV検層や水理検層が複数回に分けて計画されており,この調査段階は掘削段階とは別に立案されている。

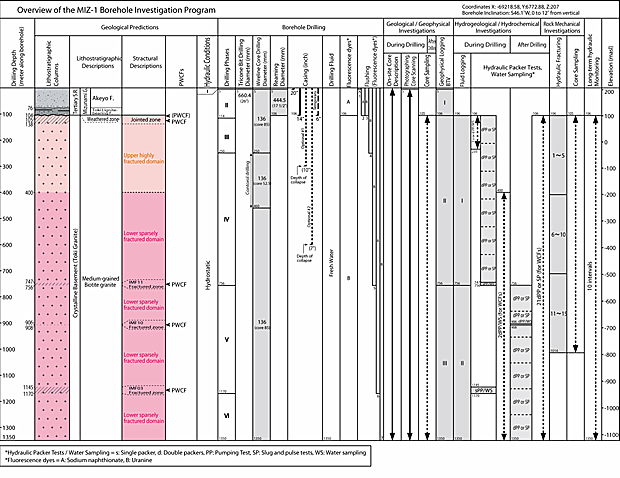

図1 MIZ-1号孔のボーリング調査計画13)
MIZ-1号孔を研究所用地北東の角より南に100m,東の境界より西に75mほどの位置から掘削を開始した。初期の計画では深度250mまで鉛直下向きに掘削し,そこから南西方向に掘進する予定であったが,実際には南に向かって堀り進むこととなった。そこで掘削を中断し,西南西方向に研究所用地境界付近まで掘削することとし,研究所用地の南北ほぼ中央,西の境界から東に10mほどの位置まで掘削した。主立坑はMIZ-1号孔の110mほど南南西にあり,主立坑の40mほど南西に換気立坑がある。

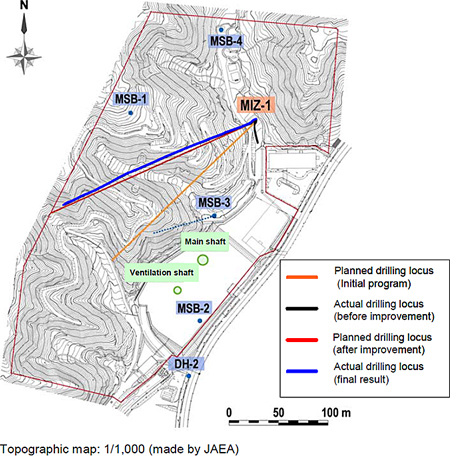

図2 MIZ-1号孔の掘削位置13)
各色の線は,オレンジ色が最初の計画孔跡,黒がその実際の掘削孔跡,赤が再掘削時の計画孔跡,青がその実際の掘削孔跡をそれぞれ表す。
